Bild_Virtuelle Logistikplanung und Simulationen 3
Digital Rail Services

BIM railCare: Virtuelle Logistikplanung und Simulationen

Im Rahmen des Projekts wurde die bestehende Planung der Umschlaglogistik im Coop Center Schafisheim in eine visuelle und verständliche Logistiksimulation überführt.

Referenzdatenblatt

#Shortfacts

Ort
Industriestrasse 17, 4612 Wangen b.O., Schweiz
Bauzeit
August 2024 - März 2025
Auftraggeber
railCare AG
Ausführende Unternehmen
Rhomberg Sersa Rail AG

Zielsetzung des Projektes

Ziel war die digitale Abbildung und Analyse folgender Logistikaspekte:

  • LKW-Fahrten und Rangierbewegungen im Hofbereich
  • Auslastung der Umladerampen

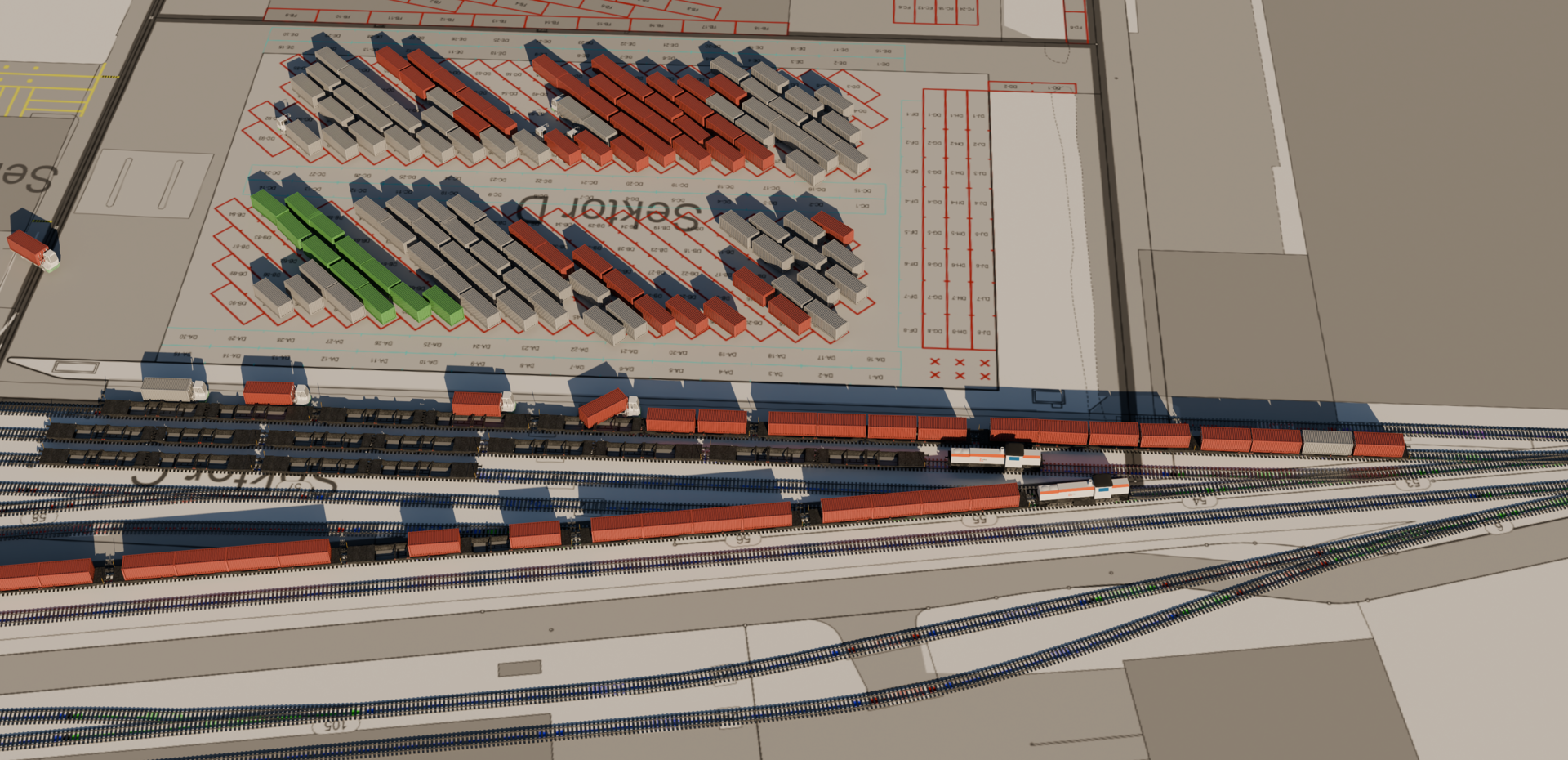

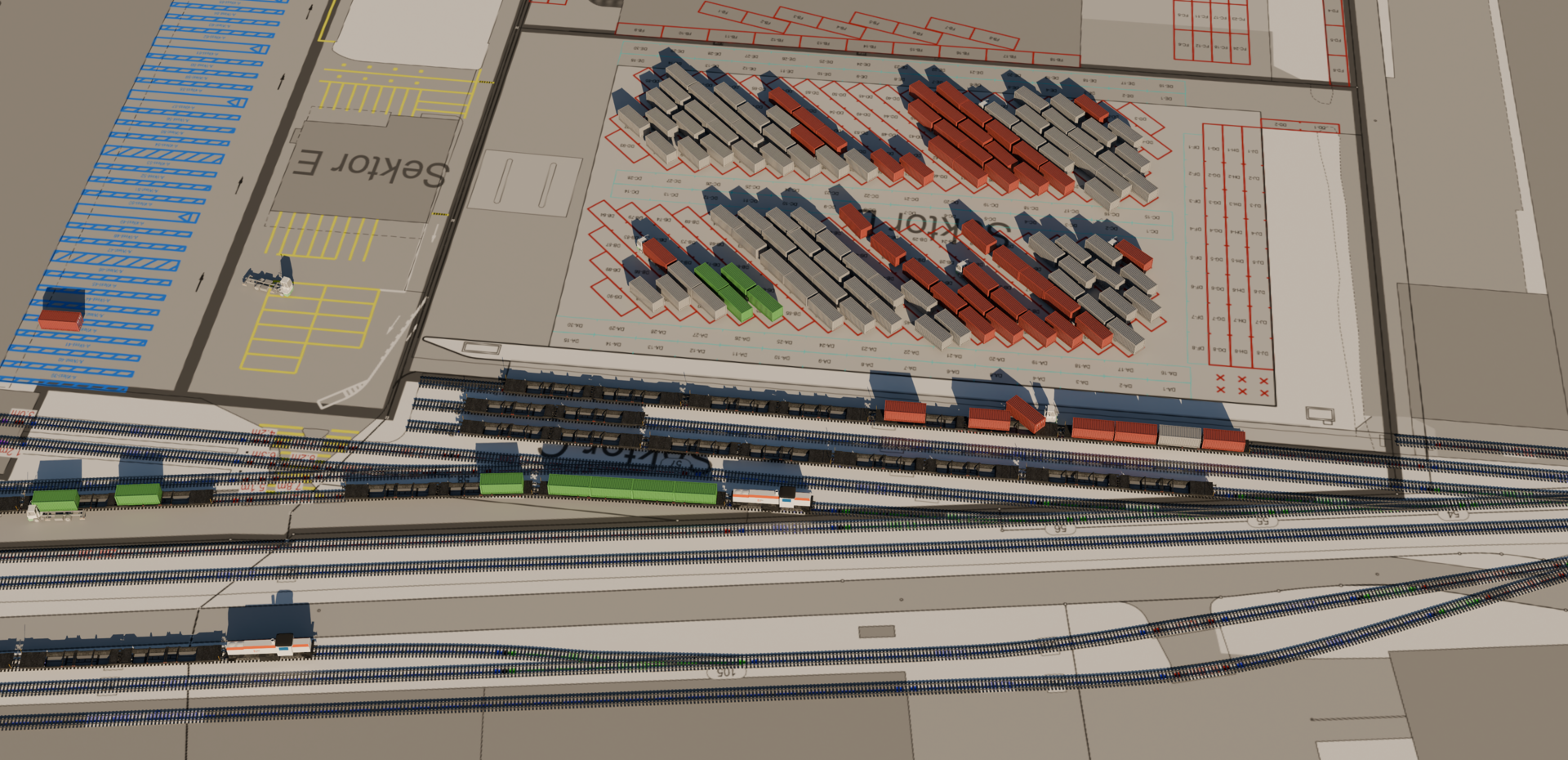

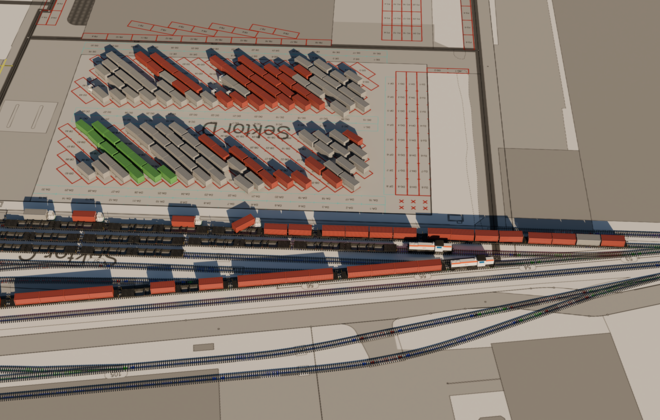

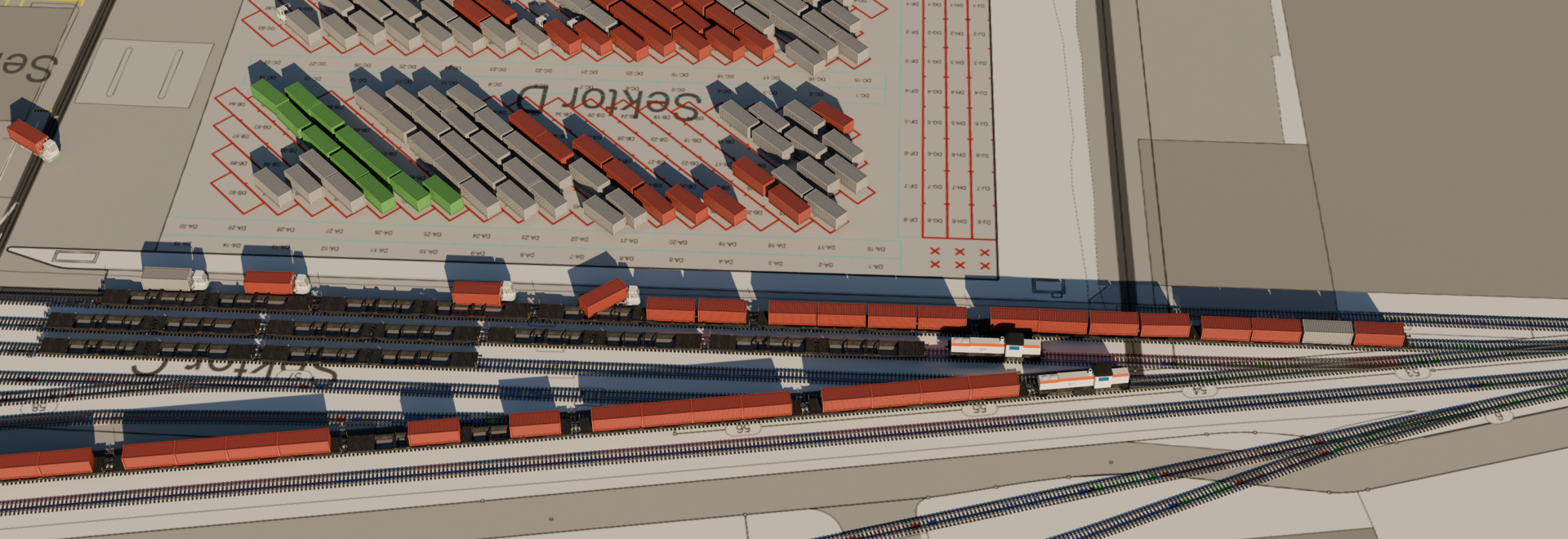

  • Nutzung und Kapazitätsgrenzen von Zwischendeponien (Sektoren)
  • Identifikation logistischer Engpässe und potenzieller Kollisionen



Die Logistikplanung wurde regelbasiert programmiert und zur Identifikation von Optimierungspotenzialen aufbereitet. Die Visualisierung diente zusätzlich als Schulungsgrundlage für Mitarbeitende des Logistikzentrums.

Schwerpunkte

  • Simulation mit 13 Hoffahrzeugen und 5 Zugkompositionen

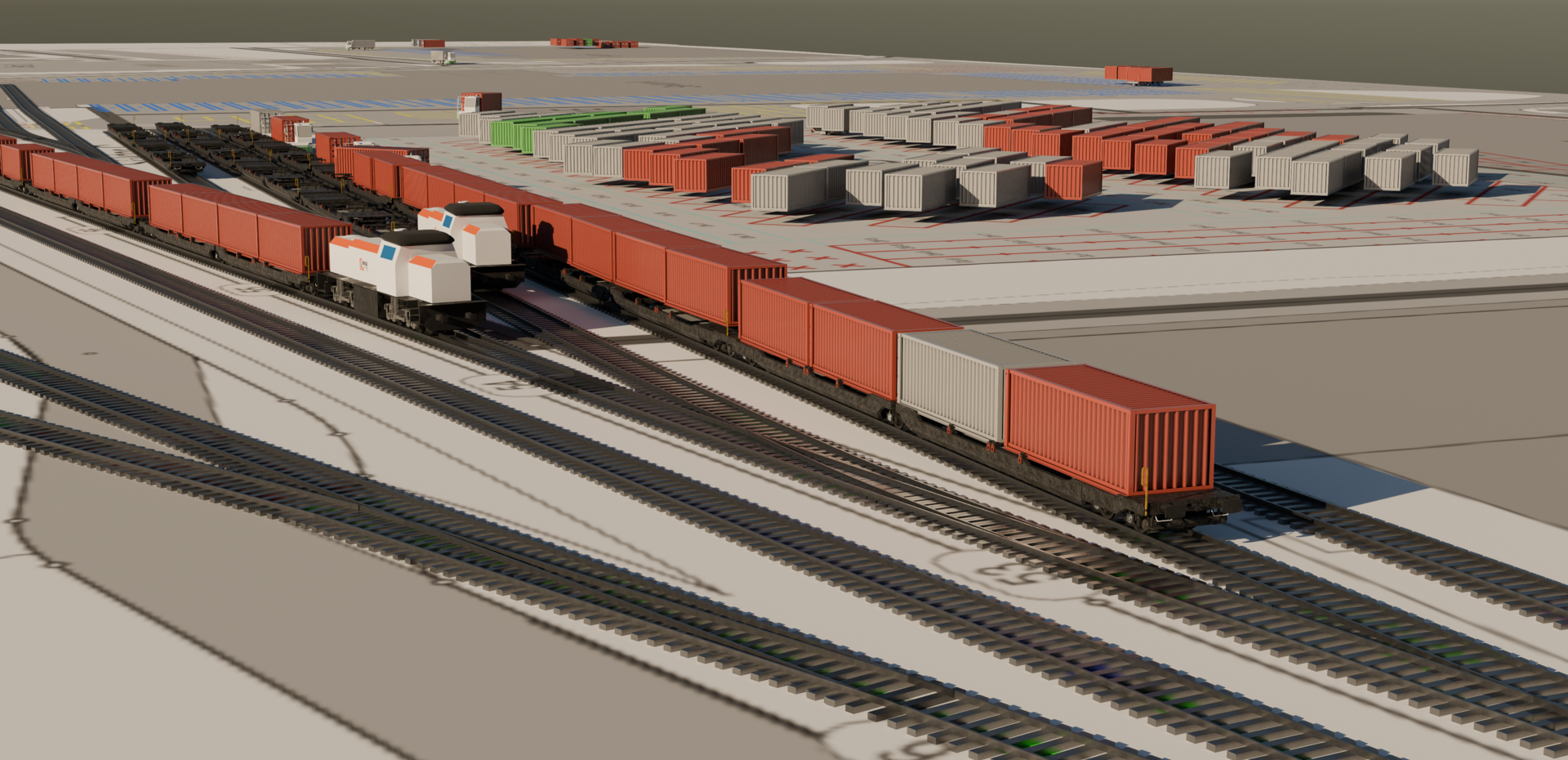

  • Analyse von Containerbewegungen, Abstellmöglichkeiten und Rangierbewegungen

Ergebnisse

  • Fehlererkennung
  • Konkrete Optimierungsvorschläge
  • Videodokumentation

Technische Daten

  • Ca. 800 Einzelmanöver simuliert

Besonderheiten

  • Erste visuelle Logistiksimulation der railCare
  • Simulationsleistungen mit programmierten Logiken

Unsere Lösung

  • Logistiksimulationen mit dProb
Video

Simulation der Logistikprozesse bei railCare (Coop)
Das Video zeigt sämtliche Be- und Entladevorgänge, die während eines gesamten Logistiktages bei railCare (Coop) durchgeführt werden.
Aufgrund der grossen Fläche, auf der die Waren teilweise vorübergehend zwischengelagert werden, wurden die Prozesse in den verschiedenen Bereichen separat aufgezeichnet.

Die Bewegungen wurden in vier einzelnen Videos dokumentiert und anschließend zu einem einzigen Gesamtvideo zusammengefügt, um einen umfassenden Überblick über die Logistikprozesse zu bieten.
